“變壓器高低壓設備線夾導線連接無誤,接地線已全部拆除,搶修人員已全部撤離現場,可以申請送電。”8月26日20時08分,在位于巴中市南江縣正直鎮寶塔街道的變壓器故障搶修現場,國網巴中供電公司正直供電所搶修人員向搶修負責人匯報。

當日13時許,正直供電所員工開展用電高峰線路巡檢時發現10千伏正和線寶塔街道1號公用變壓器跌落開關掉落,熔絲燒斷,存在異?,F(xiàn)象,初步判斷該變壓器已燒毀。
近日,巴中地區持續遭受高溫“炙烤”,寶塔街道住戶們大都在家里打開空調降溫納涼,空調的集中使用增大了用電負荷,導致變壓器發生故障。“考慮到該線路的負荷已接近滿載,我們請示上級單位同意后,決定將原315千伏安變壓器更換為400千伏安,以滿足當?shù)鼐用竦挠秒娦枨蟆?rdquo;正直供電所現場負責人介紹。400千伏安變壓器重約1000斤,靠人力不滿足吊裝條件,準備施工材料的同時,他們同步協調吊車,制定吊車施工方案。
當日18時35分,載著新變壓器等工器具的運輸車輛與吊車同步抵達現場。

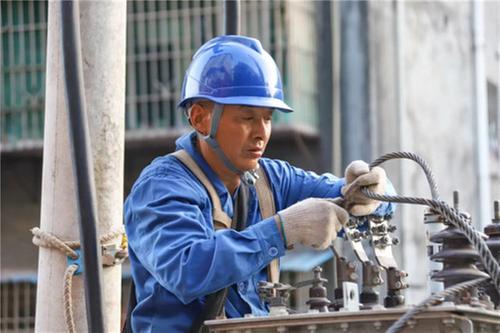

“可以開始搶修!”現場安全圍欄等安全措施布置好后,現場負責人下達了開工指令。搶修人員系好安全帶和護繩后,登上電桿,爬到變壓器臺架的左側,開始拆除故障變壓器的高壓引流線、低壓出線和固定螺栓。
地面作業人員啟動吊車,將受損變壓器從臺架上吊下來,再將新變壓器小心翼翼地吊上去。搶修人員在臺架上校正變壓器的位置后,迅速將固定螺栓擰好,并將低壓出線、高壓引流線依次接好,新變壓器安裝完畢。
隨即,全體作業班成員拆除桿上接地線和現場安全措施,開始送電。大家憑借熟練的技術和豐富的工作經驗,經過近2個小時的連續奮戰,該變壓器替換工作順利完成,于晚上20時08分恢復供電。
一旁乘涼的居民說:“這么熱的天,我們坐到不動都流汗,供電員工一刻不停搶修,衣服沒有一處是干的,辛苦啊。”
